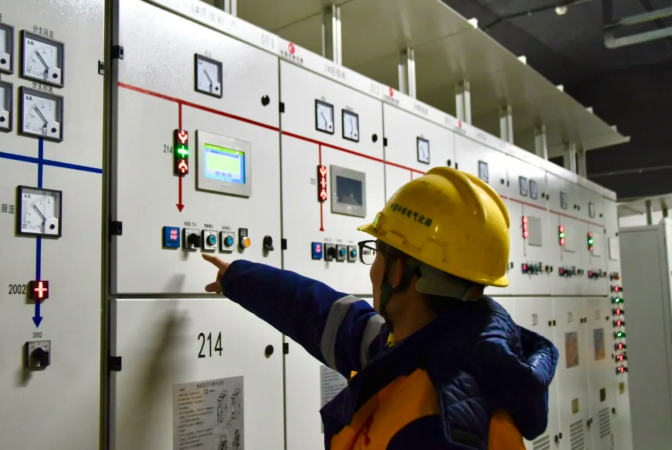

1月30日凌晨1时08分,长春市轨道交通5号线一期工程全线接触网成功送电。与此同时,通信系统顺利实现“三通”(传输通、无线通、专用电话通),信号专业也已完成控制中心对全线设备的集中控制调试。系列关键节点的相继兑现,为后续电客车调试、综合联调及试运行提供了坚实保障。

本次送电范围覆盖5号线一期工程全线接触网,包括鲁家屯车辆段出入段线、正线、岔区等全部关键区段。为保障送电工作顺利实施,长春地铁5号线项目部提前策划、周密部署,组织召开接触网送电专题布置会,优化送电方案,明确送电范围、操作流程、安全技术措施与应急预案,并组织专业人员开展送电前全面排查,彻底消除安全隐患,确保送电过程安全可控。

送电过程中,全体作业人员严格执行方案,操作平稳有序,系统绝缘性能良好,接触网受电后运行正常,各项技术指标均符合设计与规范要求。此次送电成功体现了项目部在工程组织、技术协调与安全管理方面的综合能力,也为2026年后续工程的有序推进奠定了坚实基础。
来源:长春地铁5号线项目部、中铁电气化局沈阳电化公司微信
