谋项目 抓发展 开新局|国网新源吉林蛟河抽水蓄能电站建设项目顺利推进 上水库大坝填筑过半 下水库大坝填筑已全部完工

2026-08-28 13:59      来源: 中国吉林网

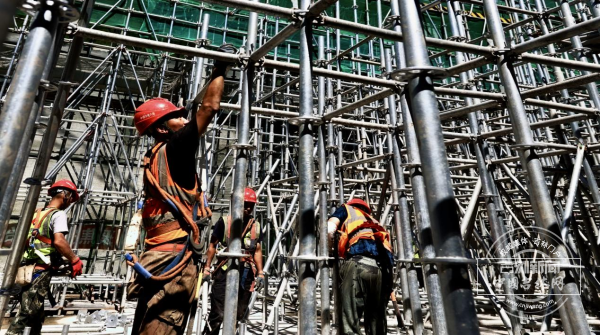

  8月20日,中国吉林网记者来到国网新源吉林蛟河抽水蓄能电站建设项目施工现场,建筑工人正全力进行上水库大坝填筑工作。作为省内在建重大能源项目,国网新源吉林蛟河抽水蓄能电站紧扣安全、质量、进度三大原则科学统筹施工,项目建设按预期顺利推进。

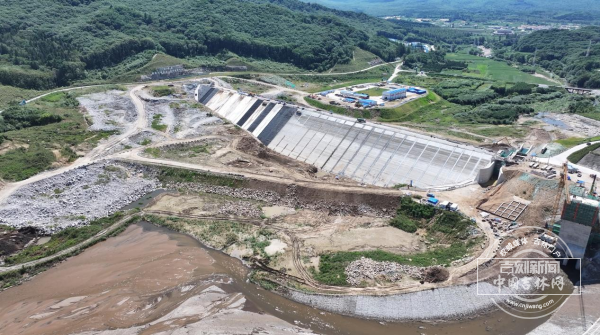

  据国网新源吉林蛟河抽水蓄能有限公司工程部水工管理贺中元介绍,目前上水库大坝已填筑至809m高程,还有27m填筑至顶,作业正在紧锣密鼓推进;下水库大坝填筑已全部完工,当前正有序开展面板浇筑作业,计划今年浇筑完成。

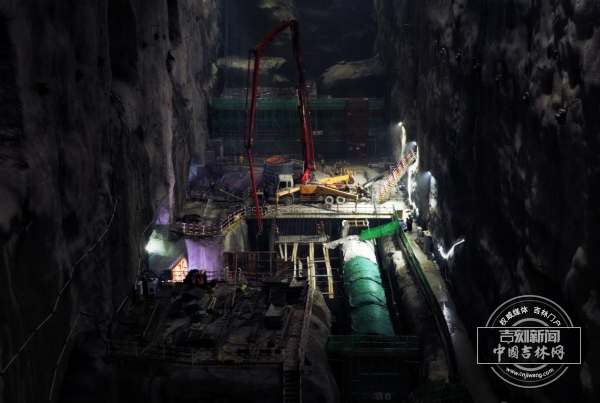

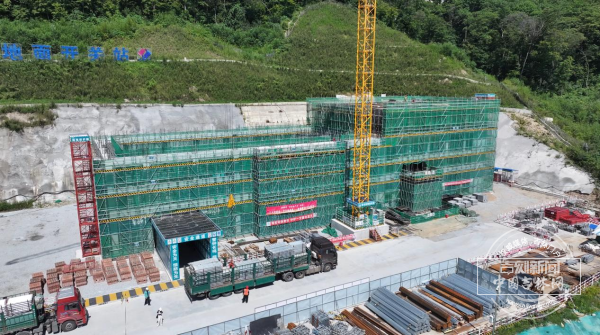

  地下洞室群施工方面,地下厂房与主变洞的开挖支护工作已全面完成,现阶段重点推进尾闸室三层开挖施工;1号、2号引水系统扩挖完成40%,1号、2号尾水系统开挖完成95%。1号、2号机组尾水管层混凝土浇筑已顺利完成。当前全体参建队伍正紧盯年度建设目标全力攻坚,稳步衔接各工序转换,全程把控施工安全与质量,为后续全面转入机电安装阶段筑牢坚实基础。

  作为吉林省在建的重大能源项目,国网新源吉林蛟河抽水蓄能电站总投资近70亿元,装机容量120万千瓦,计划于2029年全面投产。电站建成后,将承担吉林电网调峰、填谷、调相、储能等任务,有效提升供电可靠性与供电质量,缓解电网调峰压力,同时推动蛟河市能源结构优化,助力绿色低碳发展。

  中国吉林网 吉刻新闻记者 孙小涵 文/图
