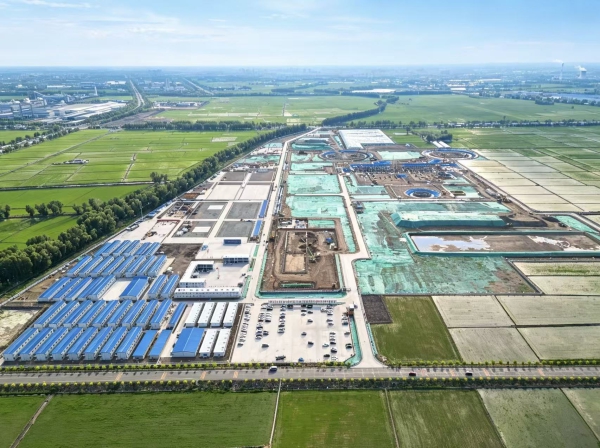

塔吊高耸、机械轰鸣、焊花飞溅,工程车辆往来穿梭……走进电投绿能白城2x66万千瓦保供煤电项目施工现场,一派热火朝天的建设景象。各施工点位同步作业,建设者们抢抓工期、有序施工,全力推动这一保供重点项目建设,为区域能源安全稳定供应夯实根基。

该项目规划建设2台660兆瓦超超临界燃煤发电机组,配套新建汽机房、锅炉房,同步建设烟气静电除尘、脱硫、脱硝环保设施;建设2座自然通风冷却塔以及循环水泵房。同时配套建设厂内卸煤装置、贮煤场、除灰渣系统、凝结水处理、锅炉补给水、工业消防水池、综合水泵房等一系列附属工程。项目于2026年4月正式开工,计划2028年8月竣工投产。
当前,项目土建施工多点并行。锅炉区域开展混凝土浇筑、模板支设以及第三段钢架吊装作业;汽轮机区域脚手架搭设、钢筋绑扎工作稳步推进;烟囱外筒壁持续向上施工,正在开展第20至26板浇筑;两座冷却塔同步实施钢筋安装与底板浇筑,生活污水及提升池土建工程也在有序开展,各工序紧密衔接,项目建设按计划稳步向前。
作为区域重要保供项目,项目建成投产后,预计实现年产值19.5亿元,在保障电力可靠供应、支撑地方经济发展方面将发挥重要作用。项目采用超超临界燃煤发电技术,配套完备的环保治理设施,在稳定输出电力的同时,严格落实污染物减排要求,兼顾能源保供与生态环保。
当前吉林省新能源装机持续增长,风光发电具有间歇性、波动性特点,稳定可靠的煤电是新型电力系统重要的支撑调节电源。本项目建成后,将有效增强白城乃至吉林西部电网调峰保供能力,补齐区域基础电源短板,为地方产业发展、民生用电筑牢能源底盘,助力吉林省能源结构转型。
